In uw wijk staan voor Q1 2027 grootschalige werkzaamheden gepland aan het elektriciteitsnet. Deze maken deel uit van een bredere herinrichting van het netwerk in de regio. Het doel is om het elektriciteitsnet toekomstbestendig te maken, zodat het beter voorbereid is op de toenemende vraag naar stroom door onder andere elektrische voertuigen, warmtepompen en zonnepanelen.

Op deze pagina leest u wat u kunt verwachten.

Informatie

Wat gaan we doen?

Er is in uw buurt meer ruimte nodig op het stroomnet. Daarom gaan we het net uitbreiden. Hiervoor vervangen we een netstation in uw wijk en vervangen en verzwaren we elektriciteitskabels. Zo blijft de levering van stroom betrouwbaar en veilig.

Wanneer starten de werkzaamheden?

De graafwerkzaamheden en het plaatsen van het transportverdeelstation staan gepland voor Q1 2027. Wij verwachten dat dit een aantal maanden gaat duren. B O Infra voert de werkzaamheden uit. U krijgt van ons zes weken voor de start van het project een brief met de planning van de werkzaamheden.

Waar vinden de werkzaamheden plaats?

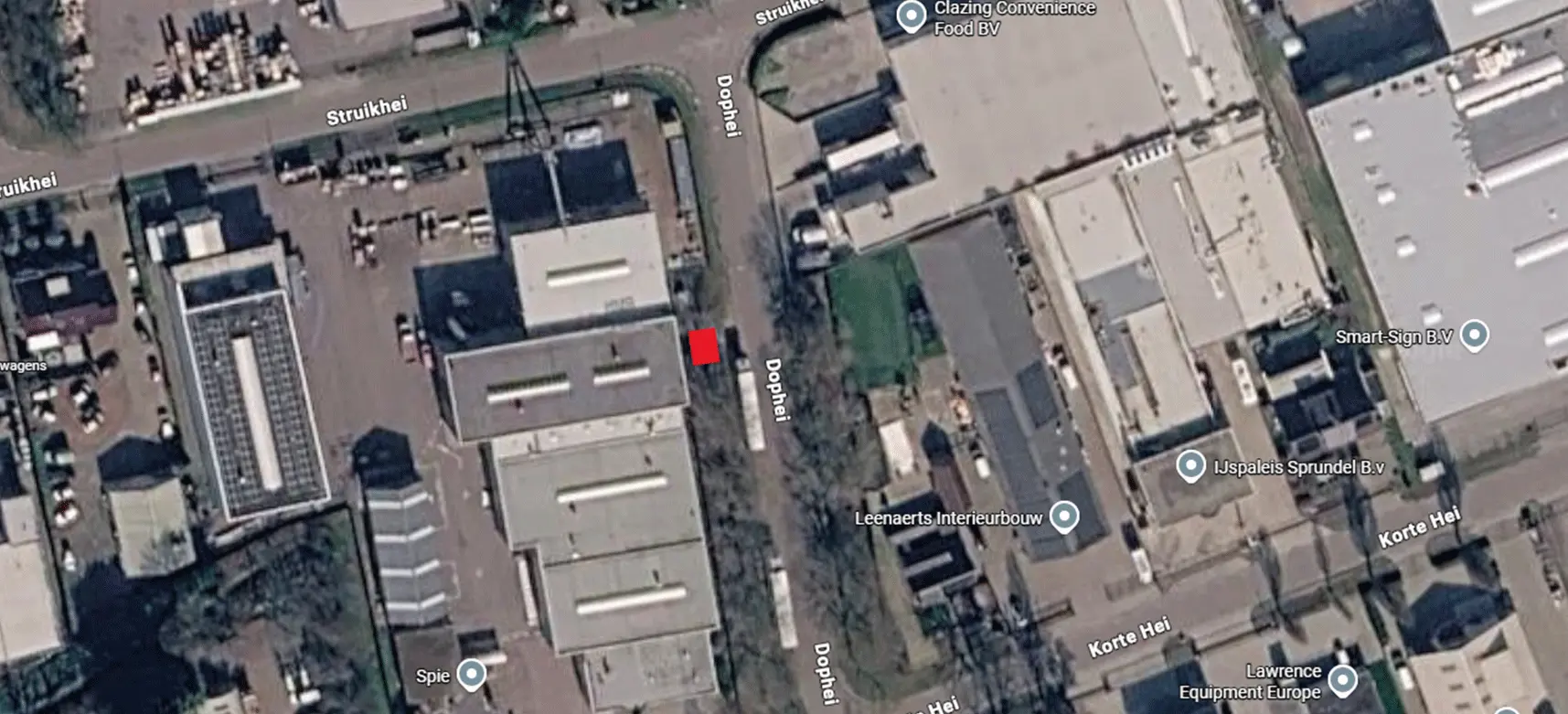

Het netstation plaatsen we in de Dophei in Rucphen. Deze plek is in goed overleg met de gemeente Rucphen vastgesteld. Vanaf hier is de stroom het beste te verdelen. Op de afbeelding hieronder ziet u waar het transportverdeelstation komt:

Hoe ziet een transportverdeelstation eruit?

Het transportverdeelstation krijgt de kleur donkergroen. Op de afbeelding hieronder ziet u hoe een transportverdeelstation eruit kan komen te zien:

Wat betekent dit voor u?

De werkzaamheden vinden plaats op werkdagen van 7.00 tot 17.00 uur. Dit kan soms voor (geluids) overlast zorgen. Het kan zijn dat uw woning tijdens de werkzaamheden minder goed bereikbaar is. Over deze praktische zaken tijdens de uitvoering informeren we u in de brief met de planning.

PROJECT
DOPHEI RUCPHEN

Werkzaamheden in uw wijk

In uw wijk vinden momenteel werkzaamheden plaats aan het elektriciteitsnet. Deze maken deel uit van een bredere herinrichting van het netwerk in de regio. Het doel is om het elektriciteitsnet toekomstbestendig te maken, zodat het beter voorbereid is op de toenemende vraag naar stroom door onder andere elektrische voertuigen, warmtepompen en zonnepanelen.

De werkzaamheden bestaan uit:
  • Het leggen van een nieuwe verdeelstation;
  • Het leggen van nieuwe laagspanningskabels;
  • Het leggen van nieuwe ov-kabels (openbare verlichting);
  • Het overnemen van bestaande huisaansluitingen;
  • Het verwijderen van oude laagspannings- en ov-kabels;
  • Het verwijderen van de oude schakelkasten.

De werkzaamheden vinden plaats vanaf maandag 24 augustus 2026. Werkzaamheden vinden doorgaans plaats op werkdagen tussen 07:00 en 16:30 uur.

Wat houden de werkzaamheden in?

Waarom kunnen sleuven niet tussentijds worden dichtgelegd?

We begrijpen dat openliggende sleuven hinderlijk kunnen zijn. Toch is het tussentijds dichtleggen vaak niet mogelijk. Dit zou de voortgang van het project verstoren en kan ertoe leiden dat sleuven later opnieuw moeten worden geopend voor testen, aansluitingen of het verwijderen van oude infrastructuur. Dit veroorzaakt extra werk en overlast – iets wat we juist proberen te voorkomen.

Actuele planning en updates

Om u beter op de hoogte te houden, publiceren wij voortaan elke twee weken een geactualiseerde planning van de werkzaamheden. Via de QR-code op de bewonersbrief komt u direct op deze webpagina, waar u de meest actuele informatie over de planning kunt vinden.

Informatie over het project

Werkzaamheden worden uitgevoerd in diverse fases

Werkzaamheden worden uitgevoerd in diverse fases

Wat kunt u verwachten?

  • Uw woning blijft bereikbaar. Er kan tijdelijke hinder zijn op de stoep of rijbaan. Indien nodig worden tijdelijke loopplanken of omleidingen geplaatst.
  • Tijdens het werk kan u geluidsoverlast ervaren. Wij proberen dit tot een minimum te beperken.
  • Het is mogelijk dat uw elektriciteit tijdelijk wordt uitgeschakeld. Indien dit nodig is, ontvangt u hierover minimaal 72 uur van tevoren een aparte brief met de exacte tijden.

We danken omwonenden en passanten voor hun begrip en medewerking.

Planning

Laurent Rampartstraat 2 t/m 14
WK 35 t/m WK 38 - 2026

Laurent Rampartstraat 14 t/m 40
WK 38 t/m WK 40 - 2026

Kapelaan Molstraat 2 t/m 32
WK 40 t/m WK 42 - 2026

Kapelaan Molstraat 34 t/m 48 en Parallelweg 18 t/m 30
WK 42 t/m WK 46 - 2026

Laurent Rampartstraat 1 t/m 35 + 46 t/m 48
WK 46 t/m WK 49 - 2026

Parallelweg 31 t/m 39
WK 49 t/m WK 51 - 2026

Heb je vragen?
Neem contact
met ons op

Lex van den Belt

Uitvoerder
+31 6 20 75 78 40Stuur een WhatsApp bericht

Neem ook een kijkje bij
een van onze andere
projecten

Bedrijfsinformatie

B O Infra
B.V.
Mon Plaisir 8
4879 AN Etten-Leur
+31 76 53 28 574
[email protected]
KvK nr. - 78466601

Vacatures

Bekijk hier alle vacatures
